  近年来,新疆生产建设兵团第一师阿拉尔市深入践行生态优先、绿色发展理念,依托丰富的水土光热等资源禀赋,不断创新发展方式,积极培育光伏新能源产业,全力助推师市经济高质量发展。

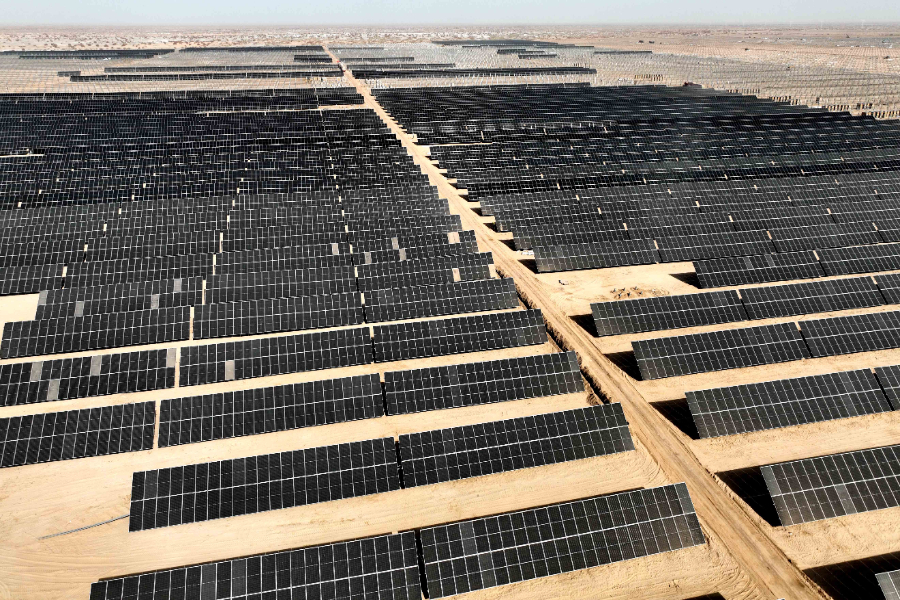

已经安装完成的光伏发电组件。林国强摄

  在第一师阿拉尔200兆瓦光伏发电项目建设现场记者看到,一望无垠的戈壁滩上,光伏发电区场平与预应力phc预制管桩打桩工作已经全部完成,光伏电池组件支架已安装超过50%,工人们正有序进行光伏电池组件的安装工作,一组组整齐排列的光伏电池板,在阳光的反射下显得格外耀眼。

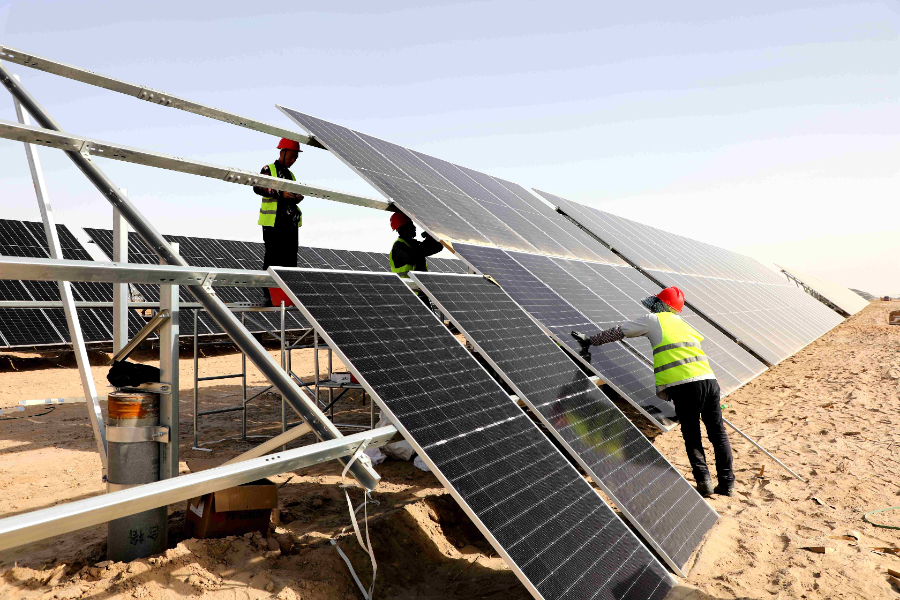

工人正在加紧施工安装光伏发电组件。林国强摄

  据中国能源建设集团浙江火电建设有限公司项目总工程师魏益锋介绍,第一师阿拉尔200兆瓦光伏发电项目从今年9月开工以来,项目建设方克服地域环境等困难,按照施工预期目标有序进行施工,已完成项目总体建设进度50%以上,力争本月底实现首次并网发电,12月正式投入运行。

  作为第一师阿拉尔市首个自行投资建设的光伏电源项目,第一师阿拉尔200兆瓦光伏发电项目总投资7.3亿,占地5500亩地,项目采用“分块发电,集中并网”的总体设计方案,共建设63个光伏太阳能电池发电方阵,8788组共计38.7万块光伏发电组件,项目设计使用年限为25年,预计首年发电量为3.5亿度,年等效发电时间为1445小时,所发电能将全部接入师市电力系统。

  南疆能源(集团)有限责任公司副总经理林彤说:“本项目力争在11月30日实现首次并网,本项目是目前师市自行投资建设的首个最大的新能源项目,也是目前在当地辖区内可调度的最大的电源点,项目建成后,能为当地提供每年平均3.2亿度的电量,为师市高质量发展提供充足的绿色动能。”

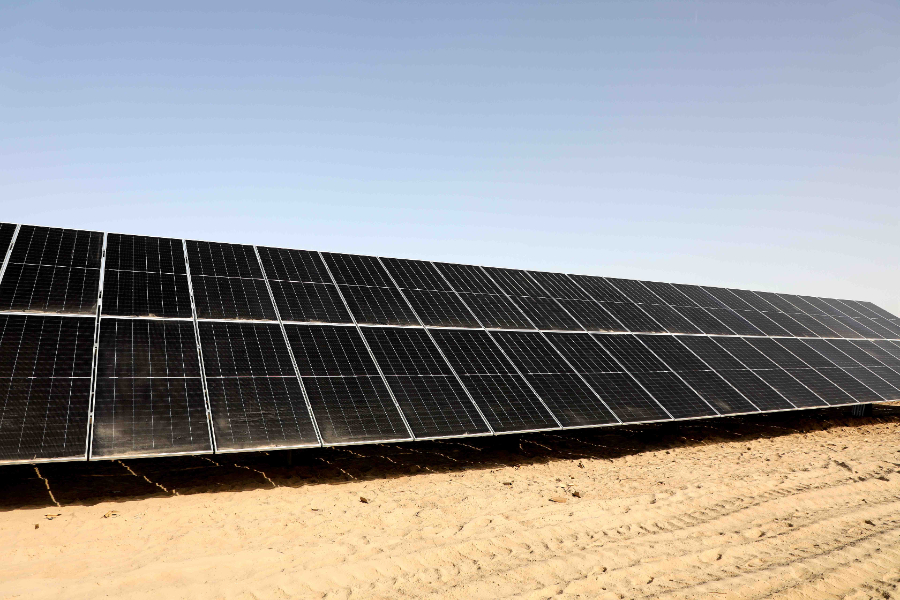

安装完毕的光伏发电组件。林国强摄

  据了解,第一师阿拉尔市还将继续抢抓国家支持新能源发展的战略机遇,紧紧围绕实现“双碳”目标,持续引进光伏产业项目,加快新能源产业发展,促进能源结构调整,进一步提升能源系统综合效率,推动能源清洁生产和就近消纳,打通光伏上下游产业链,积极推进南疆千万千瓦级光伏基地建设,为经济高质量发展提供强劲动能。(林国强)
